วัน พุธ ที่ 01 ตุลาคม 2568
สถานที่ประชุม บริษัท เคเอสพีวู๊ดเด้นบ๊อกซ์ จำกัด
55/1 หมู่ 4 ต.เขาไม้แก้ว อำเภอบางละมุง จ.ชลบุรี 20150
กรรมการและผู้เข้าร่วมประชุมประกอบด้วย
1.นาย เจษฎา กระสังข์ ตำแหน่ง กรรมการบริษัท สถานะ เข้าร่วมประชุม
2.นาย ณัชชา พรมรินทร์ ตำแหน่ง ธุรการ+บัญชี สถานะ เข้าร่วมประชุม
3.น.ส. อัญชลี แก้วจันทร์ ตำแหน่ง แอดมิน+จัดซื้อ สถานะ เข้าร่วมประชุม
4.นาย คำจันทร์ ทองทา ตำแหน่ง ฝ่ายผลิต สถานะ เข้าร่วมประชุม
5.นางสาว สวลี อุดมสุข ตำแหน่ง ฝ่ายผลิต สถานะ เข้าร่วมประชุม
6.นายไป่ดูเซ - ตำแหน่งฝ่ายผลิต สถานะ เข้าร่วมประชุม
7.นางสาว รุจิรา ปุริสาร ตำแหน่ง ฝ่ายบุคคล สถานะ ไม่เข้าร่วมประชุม
8.นายอดุลวิทย์ โคตวัน ตำแหน่ง ช่างซ่อมบำรุง/CNC สถานะ เข้าร่วมประชุม
9.น.ส.นิยะดา ทองคำ ตำแหน่ง พนักงานฝ่ายสโตร์ สถานะ เข้าร่วมประชุม
10.นายคธาศักดิ์ ทองทา ตำแหน่ง พนักงานฝ่ายเลเซอร์ สถานะ เข้าร่วมประชุม
เริ่มการประชุมโดย นาย เจษฎา กระสังข์ ทำหน้าที่เป็นประธานในที่ประชุม ประธานในที่ประชุม แถลงว่ามีกรรมการเข้าร่วมประชุม จำนวน 9 ท่าน ครบเป็นองค์ประชุมแล้ว ประธานฯ จึงกล่าวเปิดประชุมตามระเบียบวาระดังต่อไปนี้
วาระที่ 1. ติดตามผลและวางแผนการดำเนินงาน วัตถุประสงค์ในการติดตามผล และวางแผนการทำงานของ บริษัท เคเอสพีวู๊ดเด้นบ๊อกซ์ จำกัด เพื่อที่จะสามารถติดตามสถานะการทำงาน ปัญหาที่เกิดขึ้น และใช้เป็นตัววัด KPI ของทางบริษัท รายละเอียดของการติดตามผลและวางแผนการดำเนินงานมีดังนี้
2.1 นาย เจษฎา กระสังข์
รายงานผลการดำเนินงาน : วันที่ 30/09/2025
-เปิดบัญชีไทยพาณิยช์ กำหนดเสร็จ 30-11-2025
-ลงทะเบียนธุรกิจขายตรง กำหนดเสร็จ 30-11-2025
-ทำแผ่นไม้รองแผ่นเซรามิกพี่ติ้ว
-กล่องหมากฮอทพี่ติ้ว
แผนการทำงาน : วันที่ 01/10/2025
-เปิดบัญชีไทยพาณิยช์ กำหนดเสร็จ 30-11-2025
-ลงทะเบียนธุรกิจขายตรง กำหนดเสร็จ 30-11-2025
-ทำแผ่นไม้รองแผ่นเซรามิกพี่ติ้ว
-กล่องหมากฮอทพี่ติ้ว
2.2 นายนัชชา พรมรินทร์
รายงานการดำเนินงาน :วันที่ 30/09/2025
-สแตนบายบัญชี จัดการเอกสารบัญชีประจำเดือน
-สแตนบายเลเซอร์
-QA ไลน์ผลิต คุณนัท/คุณสุภทรดา/คุณฟ้า/toa/คุณนิด/
-QC คุณฟ้า
-เก็บดาต้า คุณฟ้า
แผนการทำงาน : วันที่ 01/10/2025
-สแตนบายบัญชี จัดการเอกสารบัญชีรายเดือน
-QA ไลน์ผลิต /คุณสุภทรดา/คุณฟ้า/toa/คุณนริศ/
-QC คุณฟ้า
-เก็บดาต้า คุณฟ้า
2.3 นางสาว สวลี อุดมสุข และ นาย คำจันทร์ ทองทา(ทีมผลิต)
รายงานผลการดำเนินงาน :วันที่ 30/09/2025
-คุณนัท งานจำนวน 10 กล่อง งานอีก9 กล่อง
-งานสต๊อกกล่องใส่รูป จำนวน 500 รอคิวผลิต
-งานกล่องไวน์สต็อก จำนวน 10 รอคิวผลิต
-งานTOA รองานจากcnc 27/09/2025เลื่อนกำหนดส่งงานเป็นวันที่ 14/10/2025
-คุณภัทรดา งานถาด550 ประกอบ
แผนการทำงาน : วันที่ 01/10/2025
-คุณนัท งานจำนวน 10 กล่อง งานอีก 9 กล่อง
-งานสต๊อกกล่องใส่รูป จำนวน 500 รอคิวผลิต
-งานกล่องไวน์สต็อก จำนวน 10 รอคิวผลิต
-งานTOA รองานจากcnc 27/09/2025
-คุณภัทรดา งานถาด550 ประกอบ
2.4 นางสาว อัญชลี แก้วจันทร์
รายงานผลการดำเนินงาน :วันที่30/09/2025
-สแตนบายแอดมิน
-ติดตามอัพเดทเคส คุณนริศ/toa /คุณนิด/สุภทรดา/คุณอร/คุณอีฟ/คุณเอิรท/คุณนัท/คุณเค๊ก/คุณโซ่/คุณเอ็ม
-คู่มือการทำงานของแอดมิน 30%
-งานตัวอย่างคุณติ้ว
-ตามงาน TOA กับช่างป๋องต่อเนื่อง
-แจงงานกล่องคุณนิด เรียบร้อย
-แจงงานถาดคุณอีฟ เรียบร้อย
-แจงใบงานสต๊อก งาน กล่องฝาล๊อค30x30x15 cm เรียบร้อย
-ติดต่อร้านตัดพลาสม่่า
-สั่งซื้อกาวtoa/สีโอ๊ค/กระดาษทรายกลม
-บันทึกสแกนลายนิ้วมือประจำเดือน เรียบร้อย
แผนการทำงาน : วันที่ 01/10/2025
-สแตนบายแอดมิน
-ติดตามอัพเดทเคส คุณนริศ/toa /คุณนิด/สุภทรดา/คุณอร/คุณอีฟ/คุณเอิรท/คุณนัท/คุณเค๊ก/คุณเอ็ม/คุณบี/คุณผิงผิง/คุณวี/คุณนุช/คุณสุเมช/คุณนัน/คุณส้ม
-คู่มือการทำงานของแอดมิน 30%
-งานตัวอย่างคุณติ้ว ชะลอ
-แจงงานป้ายแขวนประตู รอคิว
-ติดต่อร้านตัดพลาสม่่า
-สั่งซื้อกาวtoa/กระดาษทรายกลม/บับเบิ้ล
-จัดส่งงานคุณฟ้า
2.5 นาย ไป่ตูเซ -
รายงานผลการดำเนินงาน : วันที่ 30/09/2025
งานแผ่นป้ายQR นามบัตร รีดไม้แผ่น ขัดปรับความหนาไม้
เหลือขัดปรับความหนาไม้+ขัดเบอร์ 5/2 +ตัดตามขนาด+ขัดเก็บงาน
-คุณฟ้า ส่งเลเซอร์ +QC
-งานคุณนริศ ติดคิ้วกล่อง+ประกอบ เช็ดย้อมสี
-งานถาดคุณอีฟรอคิวผลิต
-งานคุณนิดรอคิวผลิต
-งานสต๊อกรอคิวผลิต
แผนการทำงาน : วันที่ 01/10/2025
-งานแผ่นป้ายQR นามบัตร รีดไม้แผ่น
ขัดเบอร์ 5/2 +ตัดตามขนาด+ขัดเก็บงาน
-งานคุณนริศ พ่นรองพื้นสี
-งานถาดคุณอีฟรอคิวผลิต
-งานกล่องปิ่นโตคุณนิดรอคิวผลิต
2.6 นายอดุลวิทย์ โคตรเจริญพร
รายงานผลการดำเนินงาน :วันที่ 30/09/2025
-เก็บของจัดของห้องcnc +ห้องซ่อมบำรุง 85% ต่อเนื่อง กำหนดเสร็จ 30/09/2025 ไม่เสร็จตามเป้า เลื่อนไปอีก 2 สัปดาห์
-งานฉลุToa จำนวน 52ชุด ต่อเนื่อง กำหนด เสร็จ 27/09/2025 แก้ไขแบบและกำหนดเสร็จงานรอบใหม่ เป็นวันที่ 03/10/2025 เวลา 12.00 น. งานครบตามจำนวนและผ่านQC
-งานคุณอีฟรอคิวผลิต ทำแบบ 2 ใบงาน
แผนการทำงาน : วันที่ 01/10/2025
-เก็บของจัดของห้องcnc +ห้องซ่อมบำรุง 85% ต่อเนื่องกำหนด 15/10/2025
-งานฉลุToa จำนวน 52ชุด ได้จำนวน 19 ชุด เสีย 18ชุด ได้งานจริง1 ชุด รวมแล้วตอนนี้ 5 ชุด
-งานถาดเล็กคุณอีฟรอคิวผลิต ทำแบบใหม่ จำนวน 2 ชิ้น
-งานแผ่นป้ายคุณอีฟ จำนวน 20 ชิ้น รอคิวผลิต
2.7.น.ส.นิยะดา ทองคำ (พี่ก๋อง)
รายงานผลการดำเนินงาน : วันที่ 30/09/2025
-สแตนบายสโตร์
-งานป้ายสีอะคริลิคและลอกออก รอคิว
-ใส่โฟมคุณฟ้า 29 กล่อง
แผนการทำงาน : วันที่ 01/10/2025
-สแตนบายสโตร์
-งานป้ายสีอะคริลิคและลอกออก รอคิว
-แพคงานช๊อปปี้
-ช่วยเรนขัดงานแผ่นป้าย
2.8.นายคธาศักดิ์ ทองทา
รายงานผลการดำเนินงาน :วันที่ 30/09/2025
-สแตนบายเลเซอร์ /คุณอีฟ 2 งาน /toa รอคิว/ คุณนิด/คุณสุภรดา
-เลเซอร์งานคุณฟ้า 24 กล่อง
-คุยแบบสรุปแบบกับคุณนิด เรียบร้อย
-คุณสุภรดา ลูกค้าcf เรียบร้อย
แผนการทำงาน : วันที่ 01/10/2025
-สแตนบายเลเซอร์ /คุณอีฟ 2 งาน /toa รอคิว/ คุณนิด/คุณสุภรดา
-เลเซอร์งานคุณฟ้า ต่อเนื่อง 19 กล่อง
-คุยแบบสรุปแบบกับคุณอีฟ
-ช่วยพี่รี+พี่จันทร์โป้วงาน
วาระเพิ่มเติม
-ไม่มีวาระเพิ่มเติม
ที่ประชุมรับทราบถึงแผนการทำงานแล้วเข้าใจในทุกเรื่องของวาระการประชุมและจะปฏิบัติตามแผนการทำงาน ที่แจ้งไว้ ไม่มีผู้ใดเสนอเรื่องอื่นๆเพิ่มเติมต่อที่ประชุมเพื่อพิจารณาต่ออีก ประธานลูกค้า กล่าวปิดจบวาระงานประชุมรายวันและให้ทุกคนไปปฏิบัติตามแผนการทำงานประจำวันได้เลย







วันที่ 1/10/2025 สรุปงาน ณัชชา ( บัญชี/ธุรการ/ทำคลิป/ตรวจ QC สินค้า)
1.โพสงานตามเว็บไซต์
1.1 Instagram / เสร็จเรียบร้อย
1.2 .pantip/ เสร็จเรียบร้อย
https://pantip.com/topic/41716405/comment178
1.3 lnw shop/ เสร็จเรียบร้อย
https://a.lnwstore.com/boxoverover/inventory/product/745
1.4 Line voom / เสร็จเรียบร้อย
https://voom-studio.line.biz/account/@241catby/voom/1175928437825970523
1.5 ฟอรัม ตัวอย่างงานกล่องไม้ชนิดต่างๆ / เสร็จเรียบร้อย
https://www.kspwoodenbox.com/forum/taw-yaangngaankl-ngaimchnidtaang
1.6 เพจKspwoodenbox / เสร็จเรียบร้อย
https://www.facebook.com/plugins/post.php?href=https%3A%2F%2Fwww.facebook.com%2Fkspwoodenbox%2Fposts%2Fpfbid0M7TZf3biiEHeHyXGWr7LY6hJLG5wNZAosZM6VgM1LNjirfckChxkgUcKpDuWHkBal
2.ตรวจ QA ประจำวัน รอบเช้า-บ่าย / เสร็จเรียบร้อย
สรุปงานที่กำลังผลิต 5 ใบงาน

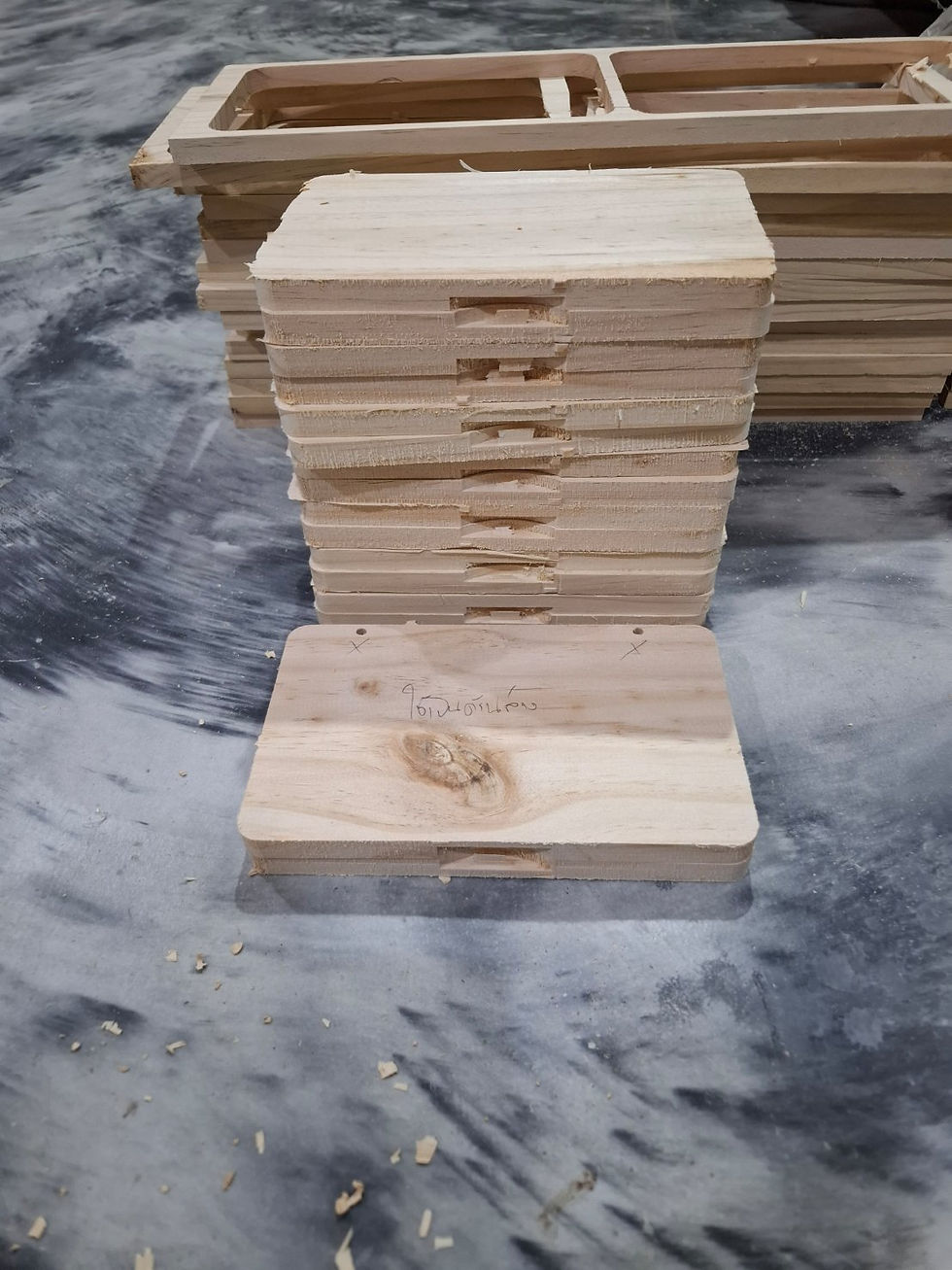

1.ใบงานที่ 09/2025-01 กล่องไม้ฝาสไลด์ (คุณฟ้า) จำนวน 50 กล่อง
2.ใบงานที่ 09/2025-10 กล่องไม้ฝาล็อคสีสัก (คุณนริส) จำนวน 1 กล่อง
3.ใบงานที่ 09/20258-14 กล่องยางพารา สีโอ็ค (คุณกวิน) จำนวน 50 กล่อง
4.ใบงานที่ 09/2025-18 กล่องไม้สนใส่ดินสอ TOA จำนวน 50 กล่อง
5ใบงานที่ 09/2025-23 ถาดไม้สีโอ็ค (คุณศุภรดา) จำนวน 550 กล่อง
3.เก็บข้อมูลด้าตา 1 รายการ / เสร็จเรียบร้อย
ใบงานที่ 09/2025-01 กล่องไม้ฝาสไลด์ (คุณฟ้า) จำนวน 50 กล่อง
https://drive.google.com/drive/folders/1F-9BFF6bYURPJR6LVVxq-ldkm4osxZUL
4.ตรวจ QC สินค้าก่อนจัดส่ง 1 รายการ / เสร็จเรียบร้อย
ใบงานที่ 09/2025-01 กล่องไม้ฝาสไลด์ (คุณฟ้า) จำนวน 50 กล่อง
https://docs.google.com/forms/u/0/d/e/1FAIpQLSehBEL19C3pJrM1l-BRHZslJ9t_aApoEuiMRbx3rzFygWCWnw/formResponse
วันที่ 1/10/2025 ตรวจงาน QA ระหว่างผลิต ช่วงรอบบ่าย
1.ใบงานที่ 09/2025-10 กล่องไม้ฝาล็อคสีสัก (คุณนริส) จำนวน 1 กล่อง
งานทำการพ่นสีรองพื้นเสร็จแล้วรอขัดแล้วพ่นสีทับหน้า / งานเรียบร้อย
2.ใบงานที่ 09/2025-18 กล่องไม้สนฝาล็อค TOA จำนวน 50 กล่อง
งานทำการฉลุแผ่นไม้ 9 แผ่น / ได้ 9 กล่อง
สรุปงานฉลุวันนี้ได้ 16 กล่อง + งานเมื่อวานอีก 4 กล่อง รวมเป็นงานที่พร้อมขัดได้ 20 กล่อง เหลืออีก 30 กล่อง
เตรียมไม้รอตัดฉลุเพิ่ม
3.ใบงานที่ 09/2025-23 งานถาดไม้สนสีโอ็ค (คุณศุภรดา) จำนวน 550 กล่อง
-งานกำลังท่าสี / งานเรียบร้อย
-ยิงประกอบได้แล้ว 48 กล่อง / งานเรียบร้อย
วันที่ 1/10/2025 ตรวจงาน QA ระหว่างผลิต ช่วงรอบเช้า
1.ใบงานที่ 09/2025-01 กล่องไม้ฝาสไลด์ (คุณฟ้า) จำนวน 50 กล่อง
งานผลิตเสร็จแล้ว รอแพคจัดส่ง / งานเรียบร้อย
2.ใบงานที่ 09/2025-10 กล่องไม้ฝาล็อคสีสัก (คุณนริส) จำนวน 1 กล่อง
งานโป่วเสร็จแล้วรอขัดกระเอียด / งานเรียบร้อย
3.ใบงานที่ 09/2025-18 กล่องไม้สนฝาล็อค TOA จำนวน 50 กล่อง
งานทำการฉลุแผ่นไม้ 8 แผ่น
ได้ 7 กล่อง / เสีย 1 กล่อง
4.ใบงานที่ 09/2025-23 งานถาดไม้สนสีโอ็ค (คุณศุภรดา) จำนวน 550 กล่อง
งานกำลังท่าสีและยิงประกอบ / งานเรียบร้อย
